Ullum: el nuevo parque solar ya completó la mitad de su construcción
Con 125 operarios en frentes simultáneos, el complejo "Ullum Alfa" aceleró sus obras civiles y electromecánicas. Cuando esté listo, abastecerá a 50.000 hogares sanjuaninos.

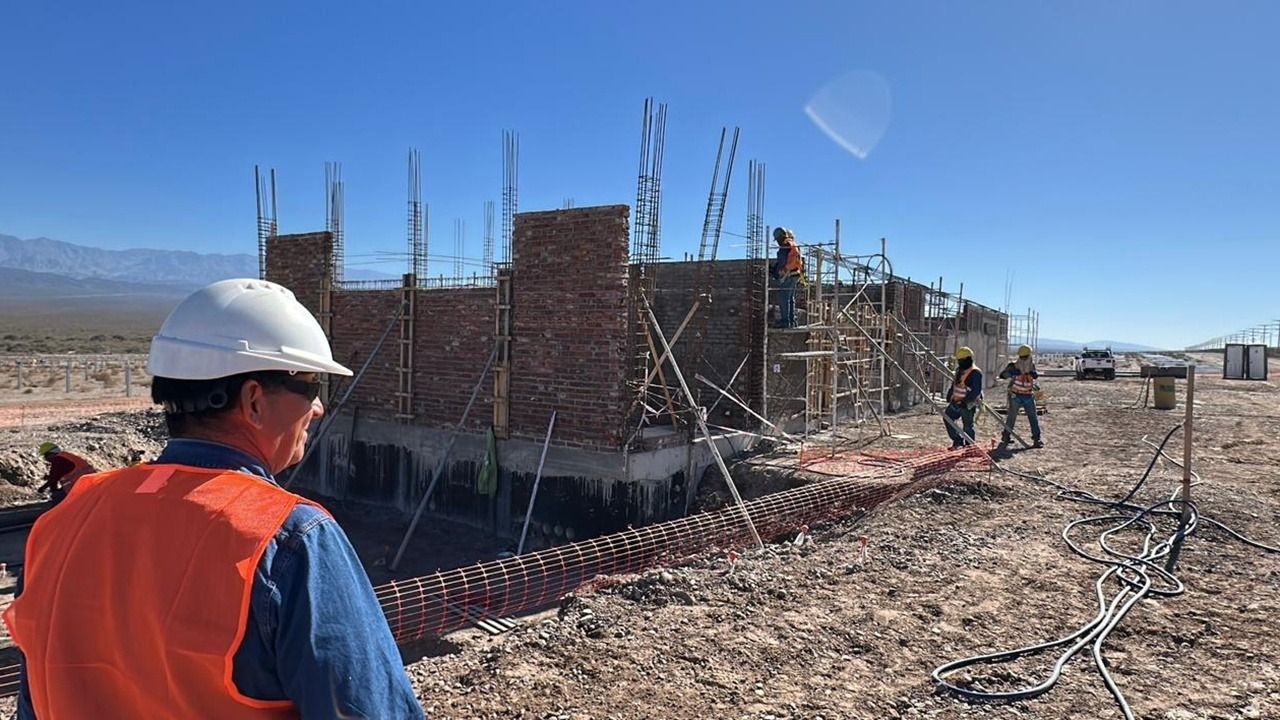

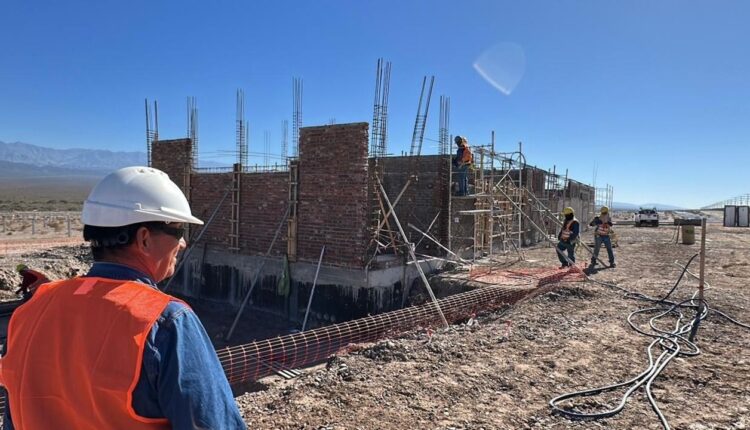

Impulsado por el Gobierno de San Juan, el Parque Solar Fotovoltaico Ullum Alfa atraviesa una de las etapas más dinámicas y estratégicas de su construcción. Con actividad simultánea en tareas civiles, viales y electromecánicas, el proyecto ya registra casi un 50% de avance general y consolida a 125 trabajadores distribuidos en el predio.
Esta obra representa un hito histórico para EPSE (Energía Provincial Sociedad del Estado) como organismo ejecutor e inspector técnico: será el parque solar de mayor potencia desarrollado íntegramente como patrimonio propio de la empresa provincial, superando ampliamente a la Planta Solar San Juan I (1,7 MWp) y al Parque Solar Anchipurac (3 MWp).
Radiografía del gigante energético
Con sus 50 MWp de capacidad instalada, Ullum Alfa formará parte de un polo energético donde la provincia proyecta alcanzar entre 330 y 360 MWp de potencia instalada futura.
-
Capacidad: Abastecerá el consumo eléctrico promedio de aproximadamente 50.000 hogares.
-
Tecnología: Incorporará paneles bifaciales de alta eficiencia, sistema de seguimiento solar, monitoreo integral SCADA y operación remota.
-
Componentes clave: El parque contempla la instalación de 12.744 hincas metálicas, 1.062 trackers (seguidores solares) y 79.650 paneles solares.
Cinco hincadoras en simultáneo: el motor de la obra
El mayor despliegue operativo se concentra actualmente en el frente electromecánico. En el campo operan simultáneamente cinco hincadoras especializadas capaces de ejecutar alrededor de 80 hincas diarias cada una, permitiendo alcanzar un ritmo cercano a las 400 estructuras por día.
Estas bases metálicas sostendrán los trackers, un sistema inteligente que permitirá que los paneles acompañen la trayectoria del sol para maximizar la generación de energía.
Múltiples frentes activos y empresas a cargo
La ejecución general del proyecto se encuentra en manos de IMPSA, coordinando a subcontratistas especializadas:
-
Zenit: Concentra el frente electromecánico y de montaje.
-
Senda: Desarrolla las obras civiles (Sala de Control, centros de transformación y acueducto).
-
Terraplén: Ejecuta los trabajos viales, compactación, drenajes y movimiento de suelo.
Infraestructura de conexión en marcha
Para evacuar la energía generada e incorporarla al sistema provincial y nacional, avanzan en paralelo obras clave de transporte eléctrico:
-
Estaciones Transformadoras (Ullum y Albardón-Chimbas): Sus ampliaciones ya superan el 50% de avance.
-
Línea de alta tensión (doble terna de 132 kV): El tendido de 18 kilómetros que unirá ambas estaciones ya supera el 70% y prevé inaugurarse a corto plazo.
